@施工前。 長州産業 HIT 11.52kwを
陸屋根とスレート屋根に設置します。 |

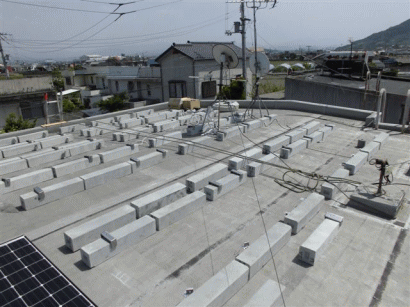

A陸屋根。ブロック基礎を置くため、滑り止めシート

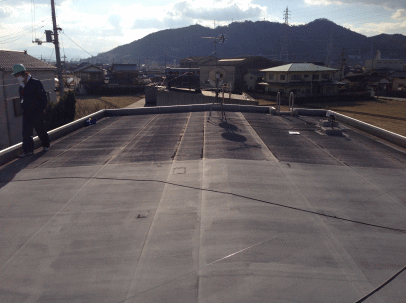

を敷き金具を配置します。
ブロック基礎・金具設置完了。
|
|
|
B陸屋根 太陽光パネル設置完了。 |
Cスレート屋根。 |
|
|

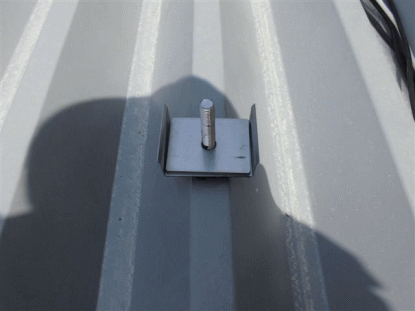

Dスレート 墨出ししたところにアンカー金具を

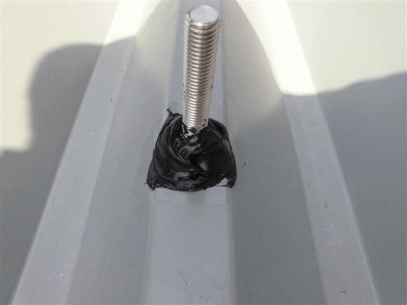

取り付けます。固定したアンカー金具に雨漏れ
しないように変成シリコンで防水処置します。 |
Eラックを設置していきます。 |
|
|
Fラック設置完了。 |

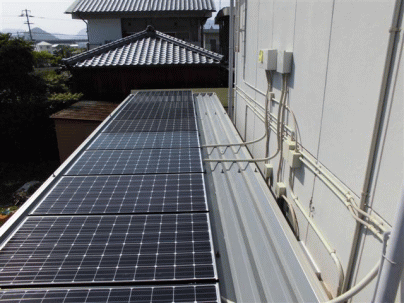

Gスレート屋根 太陽光パネル設置完了。 |
|
|

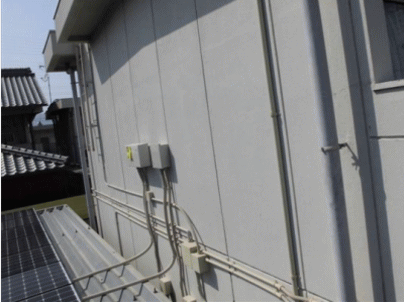

H屋根工事と同時進行で、壁面に接続箱を
取り付けます。これで、太陽光パネルからの
ケーブルを一つにまとめて屋内へ引き込みます。 |

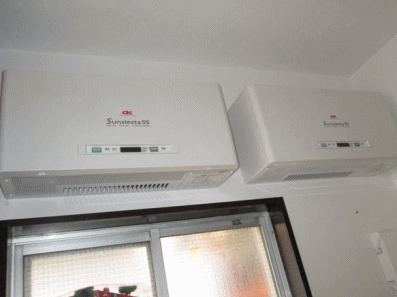

Iパワーコンディショナ−設置完了。 |
|
|

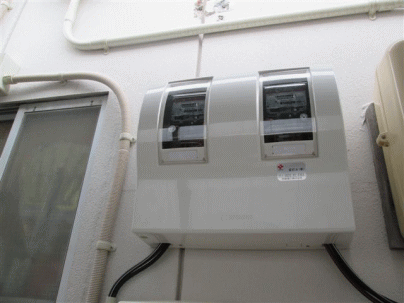

J売電・買電メーターを設置します。 |

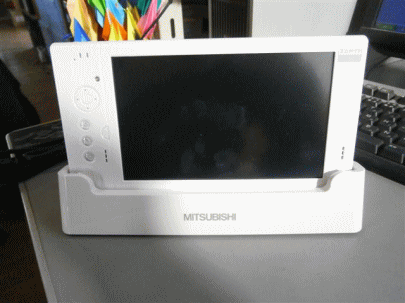

K発電モニタです。無線送信機から電波を飛ばし、
このモニタから発電電力量・消費電力量・
売電電力量が確認できます。
|
|
|
L長州産業 太陽光発電システム
HIT 11.52kw 完成。 |
|
