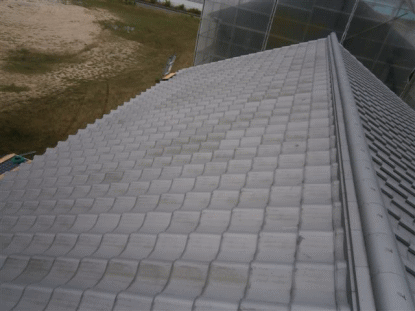

|
|
@施工前。長州産業 HIT 4.194kwを南面1面に設置します。 |
Aアンカー金具を固定する為、金具取付け位置の瓦を取り外し、補強板を取付けます。 |
|
|

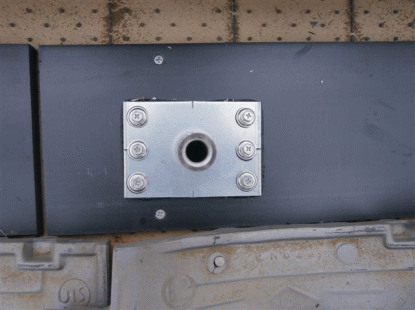

B補強板の上にアンカー金具を固定し
雨漏れしないように周囲を変成シリコンで
防水処置していきます。
|
C金具をアンカー部分が瓦から飛び出るように
あらかじめ瓦に穴を空けておき瓦を戻し変成
シリコンで穴を埋め防水キャップをかぶせ、
更に変成シリコンで防水処置を行います。 |
|
|

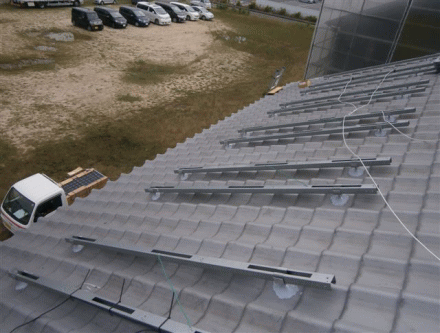

Dラックを設置します。
ラックの設置が完了したら上に太陽光パネルを
設置していきます。
|

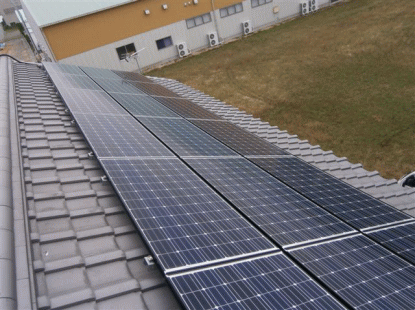

E太陽光パネル設置完了。
これで屋根工事完了です。
|
|
|

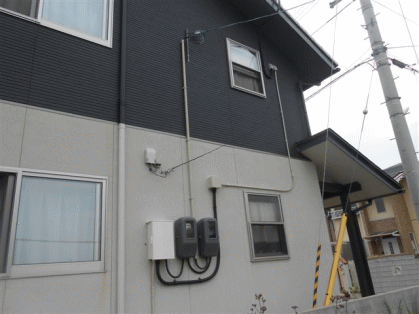

F屋根工事と同時進行で、壁面に接続箱を
取付けます。これで太陽光パネルからの
ケーブルを一つにまとめて屋内へ引込みます。 |

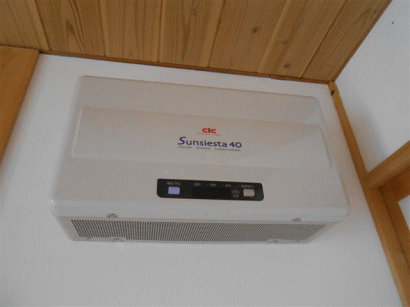

G屋内にパワーコンディショナ−を設置します。
太陽光パネルで発電した直流の電気を屋内で
使用できるように交流に変換します。 |
|
|

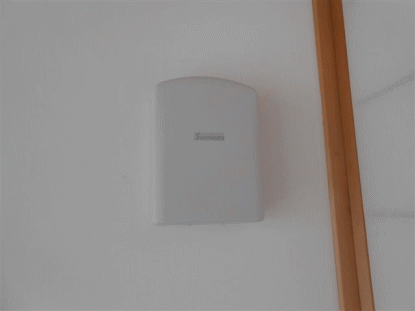

H屋内分電盤の近くに発電モニタ用の
無線送信機を設置します。
|

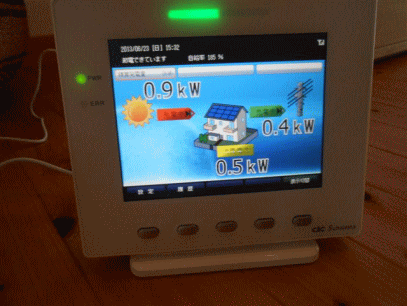

I発電モニタです。
無線送信機から電波を飛ばして、このモニタから
発電電力量・消費電力量・売電電力量が確認できます。
|
|
|
J売電・買電メーターを設置します。
|
K長州産業 太陽光発電システム
HIT 4.194kw 完成。 |
